Кольчугинская межрайонная прокуратура держит на контроле строительство блочно-модульной котельной в микрорайоне «Аэродром» города Кольчугино. Возведение объекта началось после крупной коммунальной аварии в январе 2024 года, когда значительная часть города осталась без тепла в аномальные морозы из-за нештатной ситуации на старой котельной.

Здесь и далее – фото прокуратуры Владимирской области
Муниципальный контракт на проектирование и строительство новой котельной на сумму более 317 млн рублей был заключен в марте 2024 года между муниципальным казенным учреждением «Управление строительства, архитектуры и жилищно-коммунального хозяйства Кольчугинского района» и ЗАО «МНК-групп».

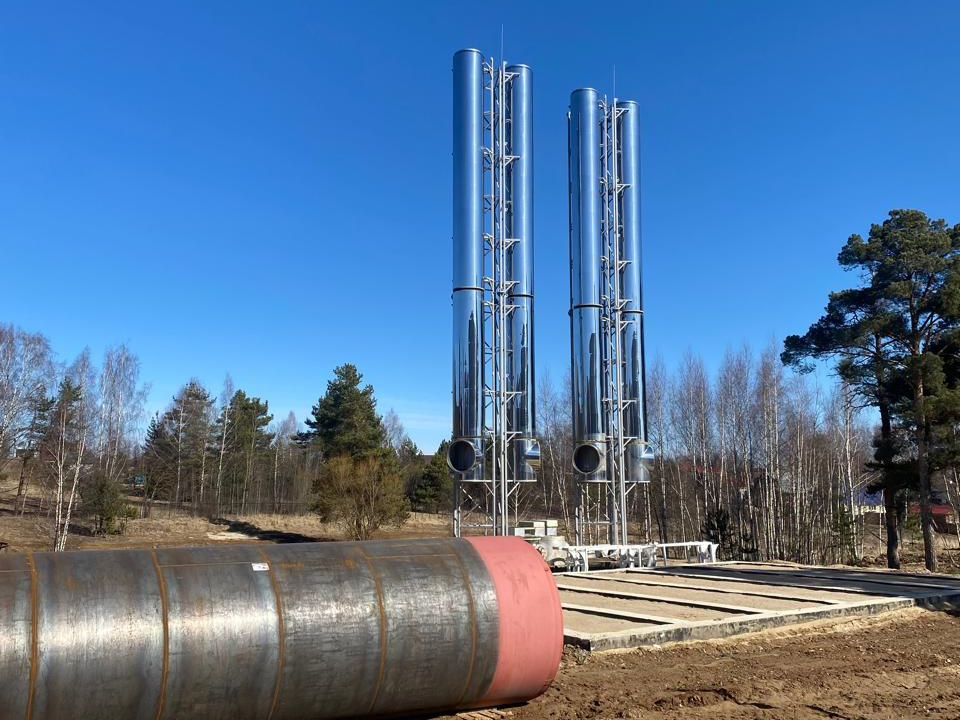

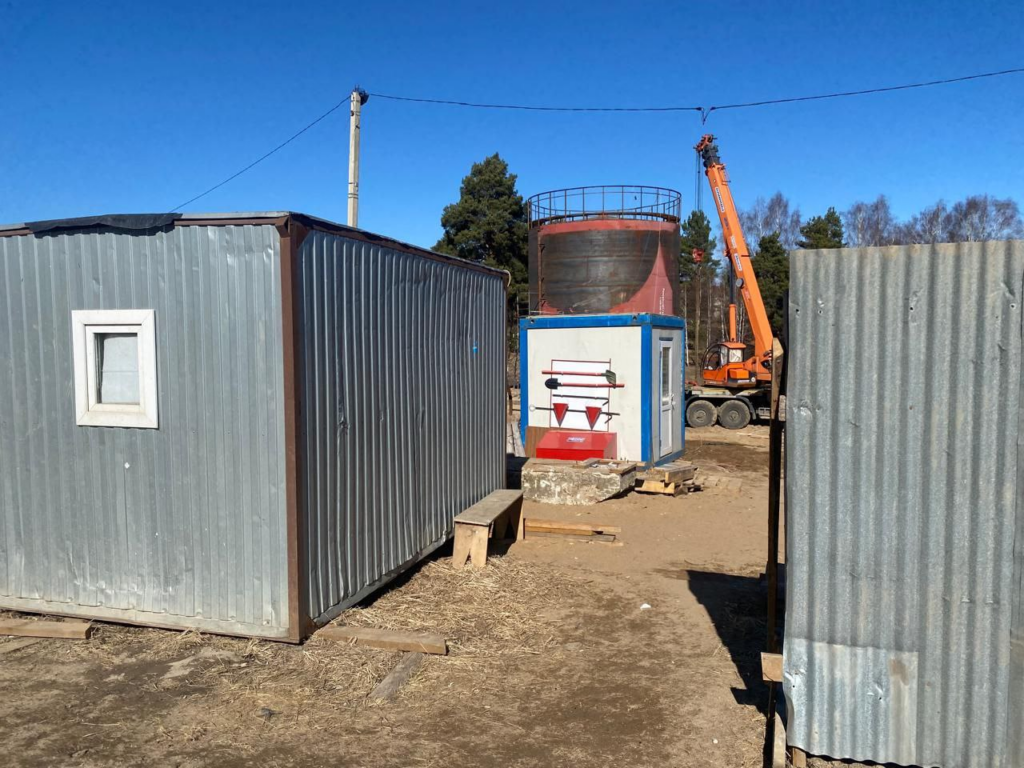

Согласно дополнительному соглашению, подрядчик должен был завершить второй этап работ (сооружение фундаментов, монтаж котельной и дымовых труб, прокладка коммуникаций) до конца декабря 2024 года. Однако, работы до сих пор не завершены. Это ставит под угрозу своевременный ввод в эксплуатацию социально значимого объекта.

Прокуратура отмечает, что заказчик работ, муниципальное казенное учреждение, не предпринял исчерпывающих мер для привлечения подрядчика к ответственности за нарушение сроков.
Кольчугинский межрайонный прокурор внес представления главе администрации Кольчугинского района и руководителю ЗАО «МНК-групп» с требованием принять меры для скорейшего завершения строительства котельной. Фактическое устранение нарушений находится на контроле прокуратуры.
